Morskie farmy wiatrowe w Polsce – raport Spectis
Plany energetyki wiatrowej na morzu
W Polityce Energetycznej Polski do 2040 r. zaplanowano, że moc zainstalowana w morskich farmach wiatrowych osiągnie 5,9 GW do 2030 r., a w 2040 r. wzrośnie do 11 GW – przy czym w aktualizowanym programie przewiduje się nawet do 18 GW.
Potencjał polskiej części Morza Bałtyckiego szacowany jest jednak znacznie wyżej, bo aż na około 33 GW. Inwestycje będą realizowane w polskiej wyłącznej strefie ekonomicznej Bałtyku, m.in. w rejonach Ławicy Słupskiej, Środkowej i Odrzanej.
Pierwsze farmy mają ruszyć w 2026 roku, a wartość całego przedsięwzięcia oceniana jest na 130–150 mld zł.

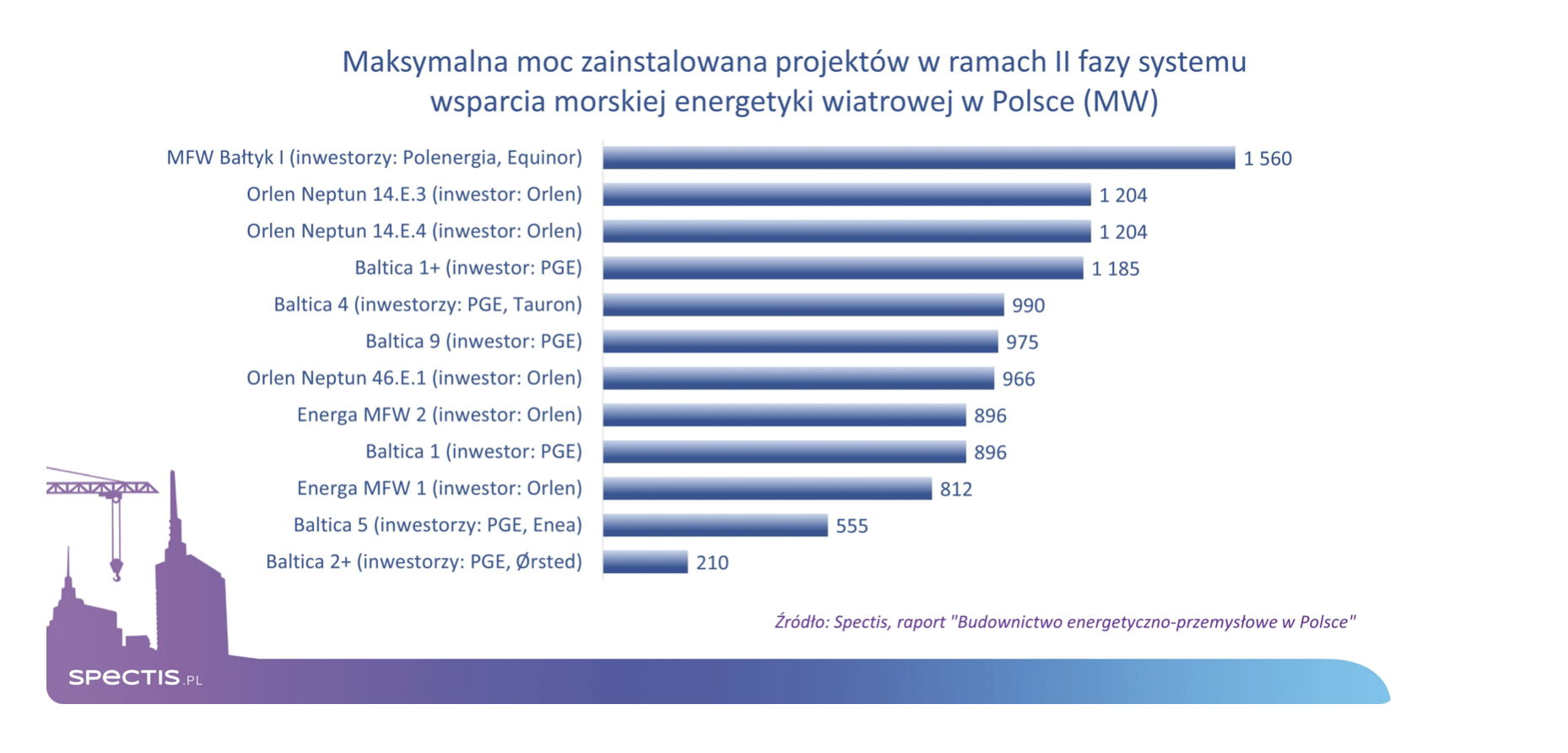

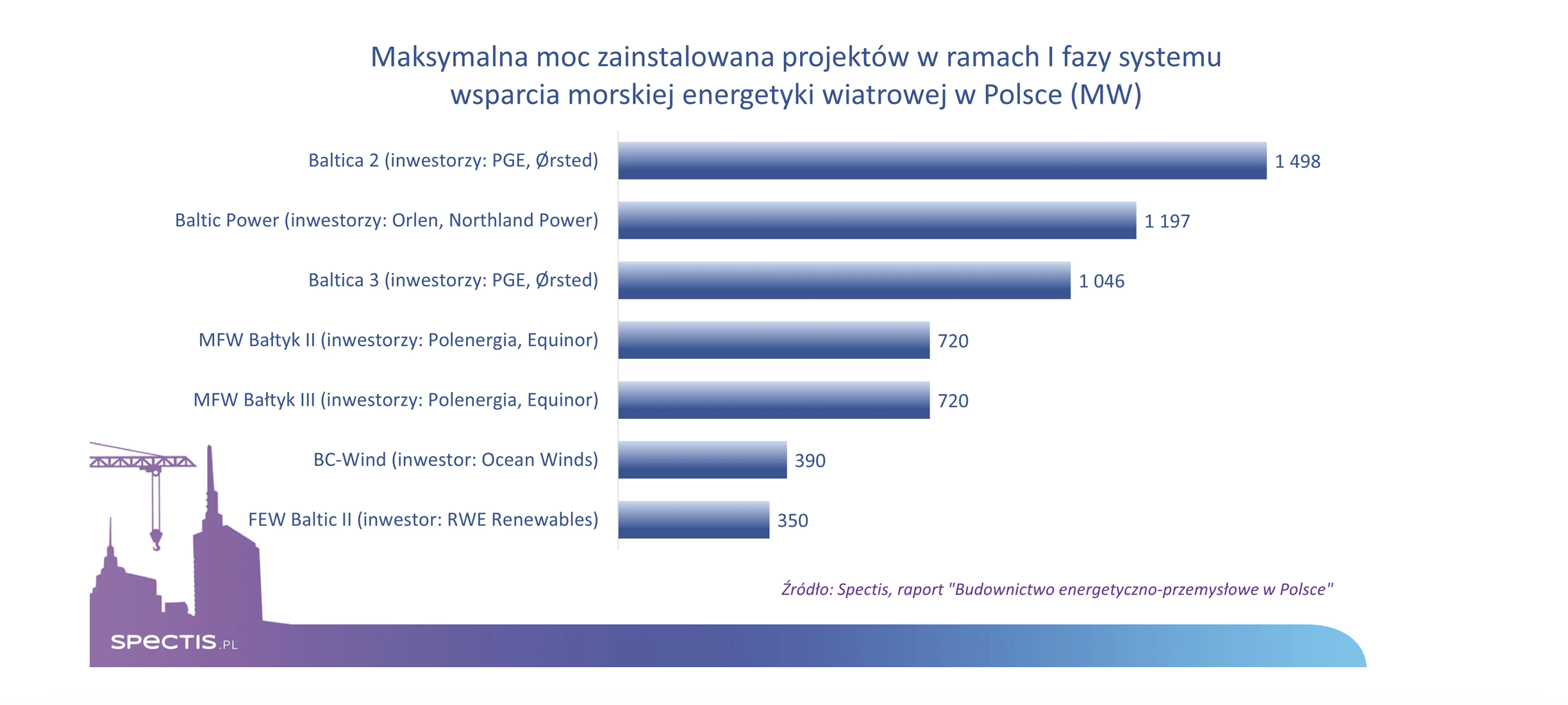

Według stanu na III kw. 2025 r. realizowanych jest dziewiętnaście projektów morskich farm wiatrowych, które posiadają już wydane pozwolenia lokalizacyjne. Siedem z nich obejmuje pierwszą fazę systemu wsparcia, w tym m.in. Baltica 3 (1045,5 MW), Baltica 2 (1498 MW), Baltic Power (1200 MW), BC-Wind (390 MW), FEW Baltic II (350 MW) oraz MFW Bałtyk II i MFW Bałtyk III (po 720 MW). Kolejne dwanaście projektów znajduje się w drugiej fazie systemu wsparcia.

Pierwsze kontrakty na prace instalacyjne na morzu
W IV kwartale 2023 r. Orlen wraz z Northland Power rozpoczął realizację pierwszej polskiej morskiej farmy wiatrowej - Baltic Power o mocy 1200 MW. W styczniu 2025 r. ruszył montaż fundamentów na morzu, a już w lipcu tego samego roku ustawiono pierwszą z 76 turbin Vestas o mocy 15 MW każda. Za transport oraz instalację kluczowych elementów odpowiada doświadczona na polskim rynku grupa Van Oord, natomiast projekt, budowę i dostawę wyposażenia dla lądowej stacji elektroenergetycznej realizuje konsorcjum General Electric Poland i Enprom. Łączny koszt inwestycji szacowany jest na około 17 mld zł.
Projekt BC-Wind o planowanej mocy do 390 MW ma powstać około 23 km na północ od gmin Choczewo i Krokowa. W lipcu 2025 r. spółka wskazała Siemens Gamesa jako dostawcę turbin dla tej inwestycji. Umowa obejmuje 26 morskich turbin wiatrowych o mocy 14 MW każda. Montaż oraz uruchomienie instalacji zaplanowano na 2028 r., a całkowity koszt projektu szacowany jest na niemal 5 mld zł.
Fundamenty polskiej energetyki wiatrowej
Realizacja inwestycji offshore i funkcjonowanie farm wiatrowych możliwe jest dzięki zapleczu na lądzie w postaci istniejącej i rozbudowywanej infrastrukturze portowej.
W czerwcu 2025 r. w porcie w Świnoujściu uruchomiony został pierwszy w Polsce i jeden z najnowocześniejszych w Europie terminal instalacyjny offshore wind. Będzie on pełnił funkcję węzła dla linii kablowych przesyłających energię elektryczną z podstacji morskich oddalonych o blisko 30 km.
Świnoujście Offshore Terminal posiada dwa nabrzeża: nabrzeże nr 1 o długości 250 m przeznaczone do rozładunku przychodzących komponentów oraz nabrzeże nr 2 o długości 246 m przeznaczone do załadunku wstępnie złożonych turbin. Ich parametry umożliwią przyjmowanie bardzo ciężkich, wielkogabarytowych ładunków i wstępny montaż wież turbin wiatrowych o wysokości ponad 100 m i masie około 1000 t każda.
Budowa portu pochłonęła ponad 250 mln zł. Wykonawcami byli Budimex (część lądowa) i Porr (część hydrotechniczna). Docelowa wydajność instalacyjna terminala w Świnoujściu wynosi nawet 80 turbin rocznie.
Terminal T5 powstaje na wodach zewnętrznej części gdańskiego Baltic Hubu. Budowę inwestycji o powierzchni 21 ha rozpoczęto w IV kwartale 2024 r. Powstające nabrzeże przeładunkowe będzie mieć 800 m długości, a głębokość akwenu przy kei wyniesie 17,5 m, co umożliwi obsługę statków instalacyjnych i serwisowych o długości do 170 m. Całkowity koszt przedsięwzięcia to prawie 1,18 mld zł, z czego ponad 0,9 mld zł stanowi dofinansowanie z KPO. Za realizację prac odpowiada firma NDI, a zakończenie budowy przewidziano na III kwartał 2026 r. Terminal powstaje przede wszystkim z myślą o zabezpieczeniu potrzeb projektów Baltica 2 i 3 rozwijanych przez PGE we współpracy z duńskim Orsted.
Równie istotne będą porty serwisowe w Łebie, Władysławowie, Darłowie i Ustce. Na potrzeby obsługi planowanej farmy BC-Wind powstanie port serwisowy Władysławowo, który powinien być gotowy w 2027 r.
W Ustce powstaje operacyjno-serwisowa baza dla morskich farm wiatrowych realizowanych przez Grupę PGE i Ørsted – prace budowlane już ruszyły, a zakończenie inwestycji zaplanowano na IV kwartał 2026 r. W tym samym mieście powstanie również port serwisowy dedykowany projektom koncernu RWE. W Łebie natomiast, gdzie budowa portu serwisowego rozpoczęła się w styczniu 2024 r. i zakończyła w lutym 2025 r., działa już zaplecze dla projektu Baltic Power realizowanego przez Orlen i Northland Power. W tym porcie powstanie też baza serwisowa dla farm MFW Bałtyk II i III, rozwijanych przez Equinor i Polenergię – jej ukończenie przewidziano na początek 2026 r.
W Darłowie wykonawcą dwóch dużych przedsięwzięć jest Korporacja Budowlana Doraco: od marca 2025 r. prowadzi przebudowę falochronów, a od sierpnia 2025 r. realizuje modernizację infrastruktury hydrotechnicznej na potrzeby obsługi morskich instalacji wiatrowych. Łączna wartość umów wynosi 123 mln zł, a wszystkie prace mają zakończyć się do końca 2026 r.
Inwestycje produkcyjne w branży offshore
W maju 2024 r. Miasto Szczecin podpisało list intencyjny z hiszpańską firmą Windar w sprawie budowy zakładu produkującego morskie wieże wiatrowe. Choć spółka rozważała różne lokalizacje, ostatecznie wybrała Szczecin na swoją pierwszą fabrykę w Polsce, co stanowi istotny krok w rozwoju morskiej energetyki wiatrowej w regionie Zachodniopomorskim. Zakład powstaje na terenie Portu Morskiego Szczecin, a jego wartość szacowana jest na około 300 mln zł. Inwestycja obejmuje budowę hal produkcyjnych, placu magazynowego oraz budynków pomocniczych, a wykonawcą została firma Porr. Rozpoczęcie działalności zakładu planowane jest na pierwszą połowę 2026 r.
Również w województwie pomorskim branża offshore rozwija zaplecze produkcyjne. Na Wyspie Ostrów w Gdańsku powstał zakład produkujący wieże dla morskich farm wiatrowych, którego inwestorem jest spółka Baltic Towers, utworzona przez Agencję Rozwoju Przemysłu oraz hiszpańską firmę GRI Renewable Industries. Generalnym wykonawcą jest Erbud, a wartość kontraktu wynosi 358 mln zł netto. Zakład ma osiągnąć pełną zdolność produkcyjną do listopada 2026 r., wytwarzając ponad 150 wież turbin rocznie.
Tekst na podstawie raportu Spectis.
fot. Freepik
